达州固军水库、 渠江风洞子航运枢纽工程、桥湾特大桥最新进度

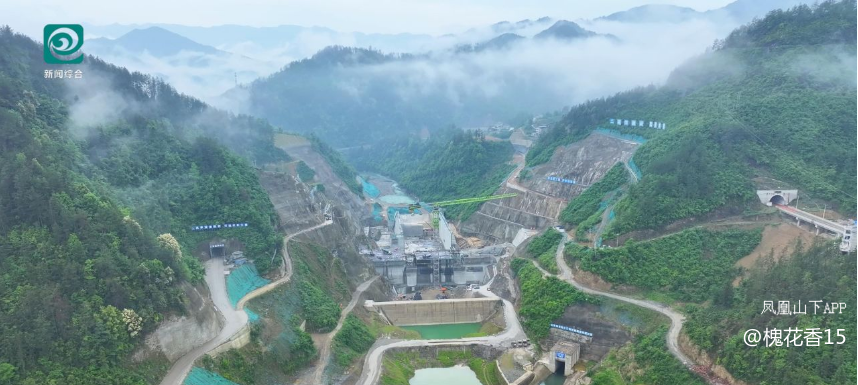

走进达州固军水库施工现场,机械轰鸣,作业面井然有序,施工人员正在开展仓面清理、钢筋绑扎等备仓作业,为坝体连续浇筑施工做准备。目前,固军水库工程交通洞、堆石混凝土围堰等已全部完成,正在全力推进大坝主体浇筑,抢在主汛期之前,也就是5月底之前,把大坝浇筑到457米的关键高程。
达州固军水库是长江上游渠江流域城市防洪体系重要骨干工程,被列入国家“十四五”时期150项重大水利工程建设目录。项目兼具防洪、供水等多重功能。汛期即将来临,建设人员驻守深山工地,紧盯安全生产、防汛值守、节点攻坚各项重点工作,科学统筹人力、机械、物资各类施工力量,以实干实绩稳步夯实项目建设坚实进度。
达州市大型水利工程建设管理中心高级工程师廖银霞:接下来,我们会紧盯汛期气象动态,抢抓施工窗口期,实时优化施工方案,统筹调配施工资源,集中力量攻坚大坝浇筑和鱼道、厂房等附属工程建设,全力确保年底将大坝浇筑至475米高程,明年6月底前将大坝碾压混凝土浇筑至坝顶高程。

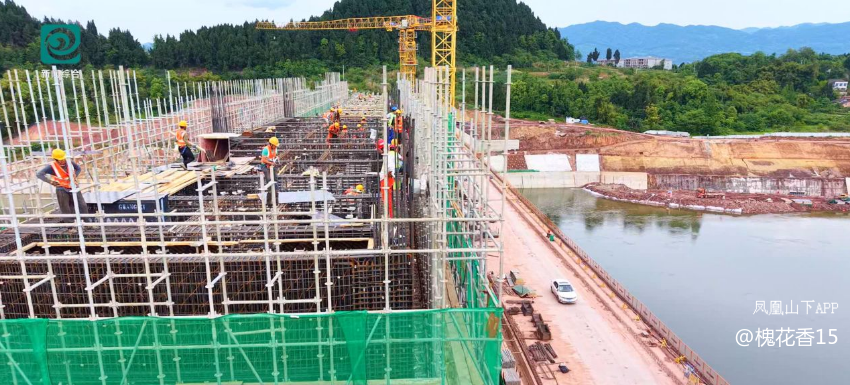

作为省交通重点民生水利工程,渠县渠江风洞子航运枢纽工程以航运为主,兼顾发电、防洪与改善城市水环境,投资概算40.35亿元,是四川省重点项目和部省重点水运建设项目,装机容量75MW,设计航道等级为内河Ⅲ级,可通行千吨级船舶。渠江风洞子航运枢纽工程技术部部长管彦迪:我们已完成渠江风洞子航运工程船闸主体浇筑,鱼道坝、非溢流坝浇筑,发电厂房主体以及20孔泄洪冲沙闸施工,占总工程量的95%。
塔吊林立,机械轰鸣,装载车辆来回穿梭,工人们紧张有序地进行钢筋绑扎、烧焊等现场作业。统筹推进土建施工、机电安装、防洪度汛准备等重点工作,关键节点稳步突破。

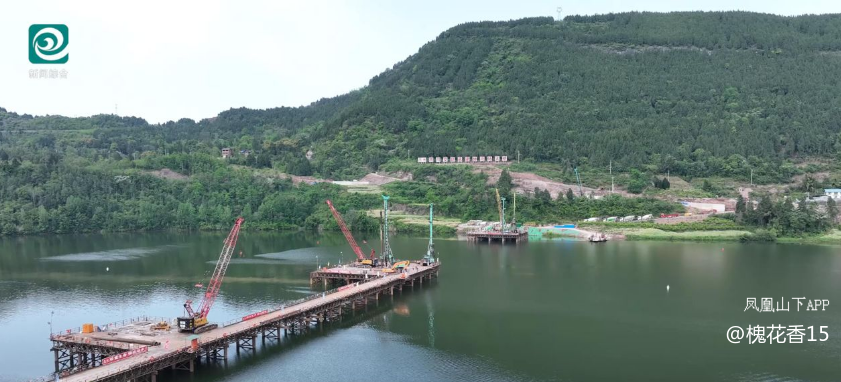

全力以赴抢工期,力争在5月中旬之前完成电站进、尾水段闸门安装施工。走进省道S204线达川段改造工程的关键节点—桥湾特大桥建设现场,一派忙碌景象。施工人员各司其职、默契配合,在桥梁作业各环节有序发力,全力攻克施工中的难点问题。作为该路段的控制性工程,桥湾特大桥全长539.5米、桥宽13.5米,最大跨径达198米,兼具施工难度大、技术标准高的特点。目前,项目已顺利完成主栈桥及所有墩位钢平台搭设,经荷载试验合格后已正式投入使用,当前正集中力量推进各桩基钻孔扩孔、浇筑等核心工序,稳步向既定目标迈进。
来源:达州融媒
